Quem decide construir uma piscina quase sempre faz a mesma pergunta: quanto tempo vai levar? Na Marks, a construção leva em média 45 dias úteis, tanto na piscina de vinil quanto na de alvenaria.
Neste artigo, mostramos o que acontece em cada etapa, o que pode atrasar e como planejar para ter a piscina pronta quando você quer.
Antes da obra: projeto e orçamento
Tudo começa antes da primeira escavação:
- Você manda pelo WhatsApp as medidas desejadas e fotos e vídeos do local.
- A Marks envia um orçamento prévio detalhado, em PDF.
- Quando faz sentido, é feita uma visita técnica.
- Com o projeto definido (formato, tamanho, revestimento, equipamentos), a obra entra na agenda.
Dica da Marks: defina tudo antes de começar, inclusive aquecimento, iluminação e prainha. Mudança no meio da obra é uma das principais causas de atraso.
As etapas da obra

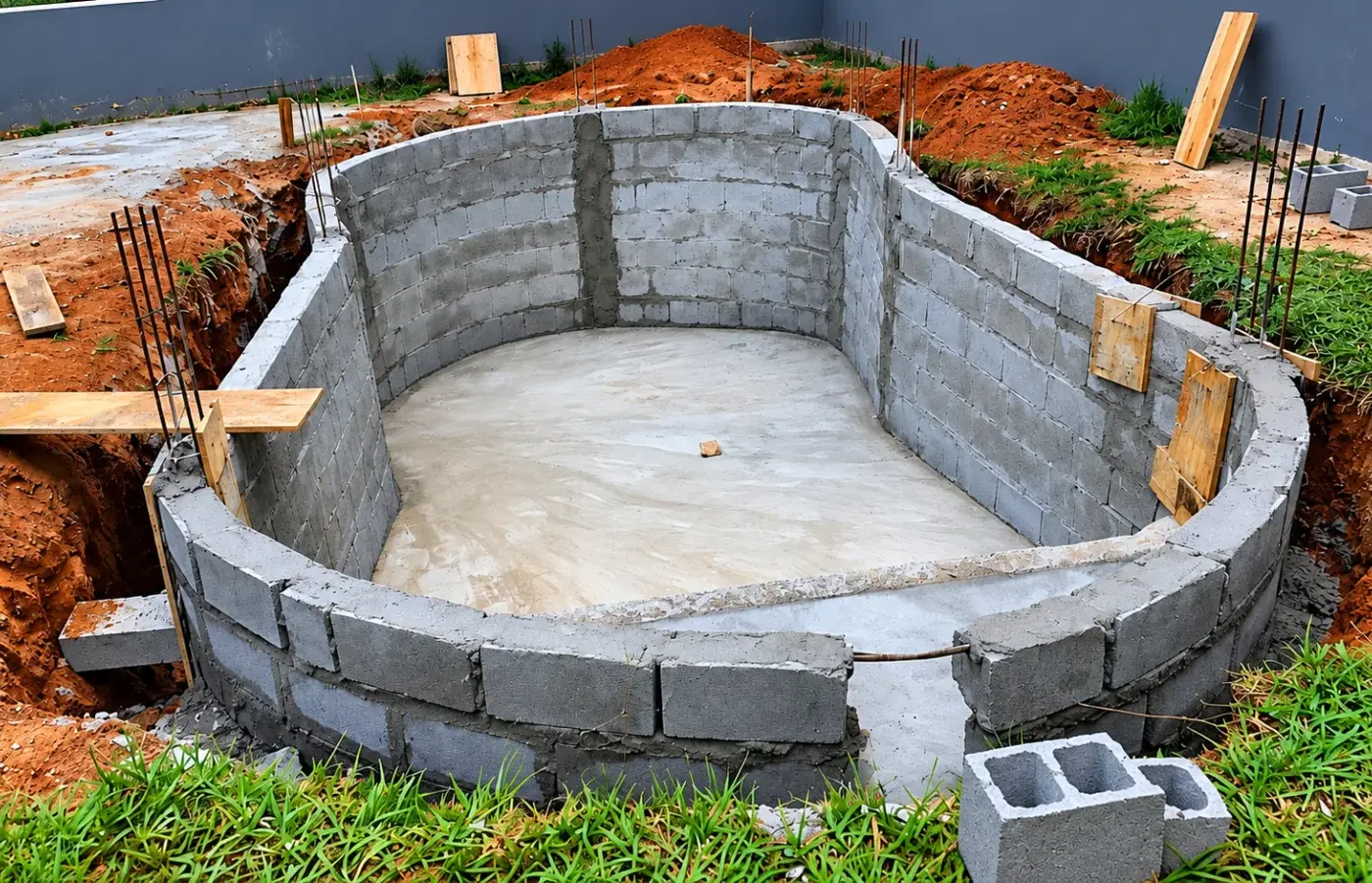

1. Marcação e escavação
O formato da piscina é marcado no terreno e a terra é retirada. Na maioria das obras, com máquina. Em terrenos sem acesso, como na piscina do Shambala, em Atibaia, a escavação é feita à mão.
2. Estrutura

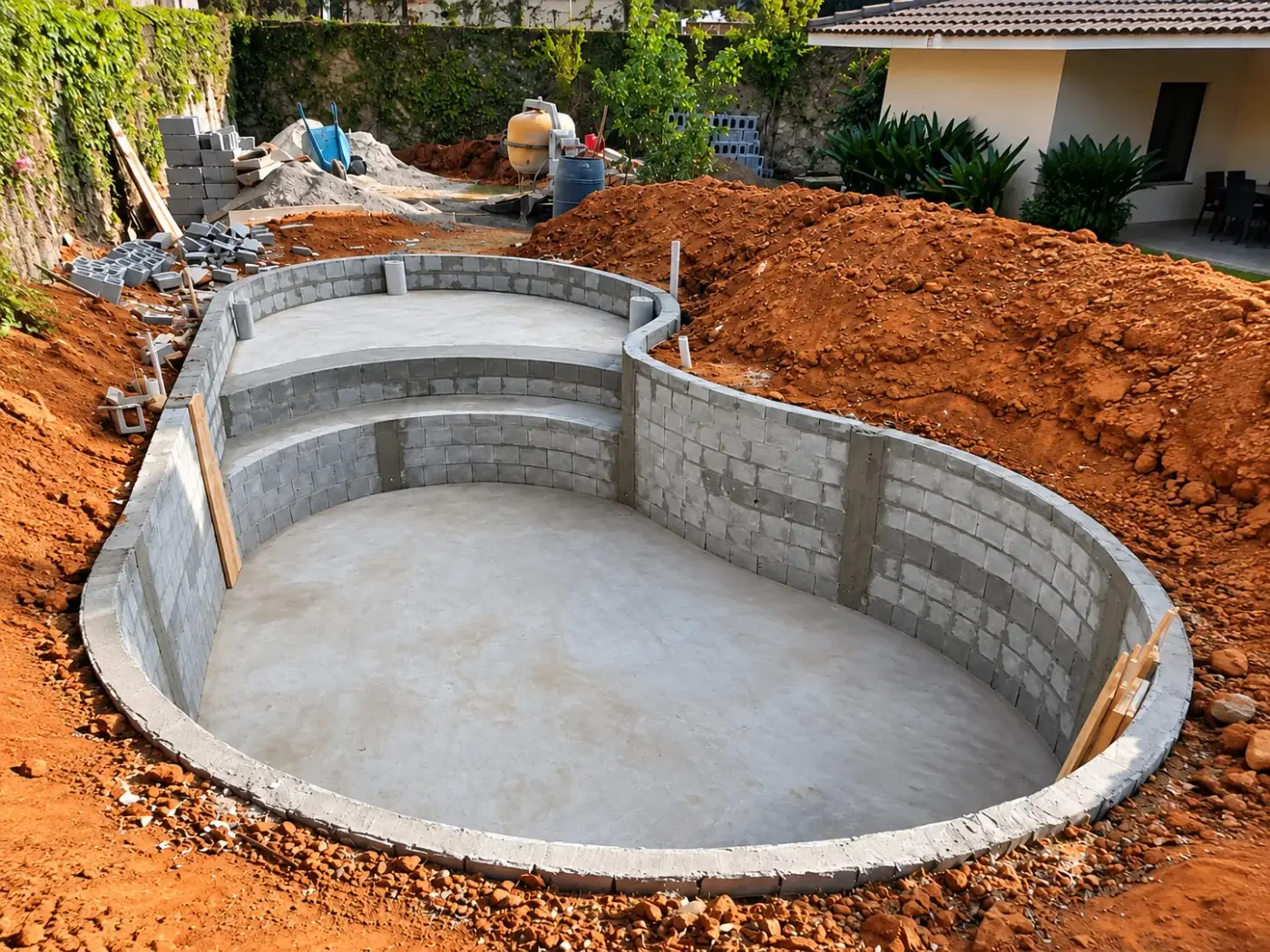

As paredes e o fundo ganham forma, em concreto ou blocos, conforme o projeto. É a etapa que garante que a piscina fique firme por muitos anos.
3. Hidráulica e elétrica
Entram os tubos, o ralo de fundo, os retornos, o dispositivo de aspiração e os pontos de luz. A casa de máquinas recebe o filtro e a bomba.

4. Revestimento
- Piscina de alvenaria: impermeabilização e assentamento de pastilha, cerâmica ou pedra.
- Piscina de vinil: instalação do perfil na borda e do vinil feito sob medida.
5. Borda e acabamento
A borda é assentada e o entorno recebe o acabamento. Veja as opções em borda de piscina.
6. Enchimento e primeira partida

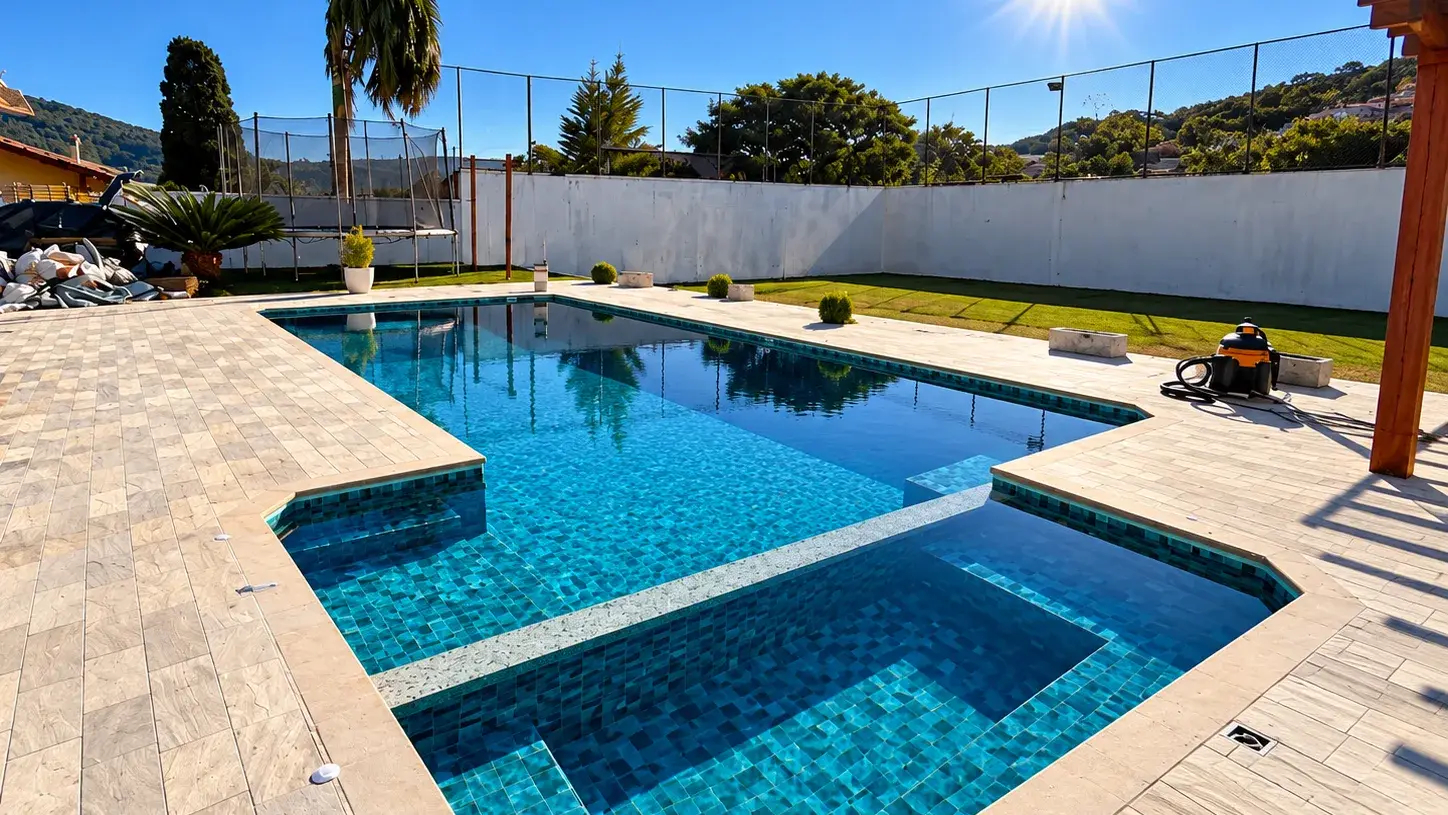

A piscina é cheia, os equipamentos são ligados e a água recebe o primeiro tratamento.
O que pode atrasar
- Chuva, principalmente na escavação e na estrutura.
- Terreno com rocha ou água perto da superfície.
- Acesso difícil para máquinas e materiais.
- Mudanças no projeto depois do início.
Piscina pronta para o verão
45 dias úteis são cerca de dois meses de calendário, sem contar feriados e dias de chuva. Por isso, quem quer a piscina para o verão precisa começar o planejamento com antecedência.
Já tem piscina e o problema é o vinil? A troca de vinil é bem mais rápida: leva de 15 a 20 dias úteis. Veja em quando trocar o vinil da piscina.
Quanto custa
A construção de piscina na Marks começa em R$ 17.500 à vista, tanto em vinil quanto em alvenaria. O pagamento pode ser por etapa ou parcelado no cartão em até 21x. Veja o que pesa no preço em quanto custa construir uma piscina.
Como a Marks faz
A Marks constrói piscinas de vinil e de alvenaria em Atibaia e num raio de até 250 km, desde 2013.
Para o orçamento prévio, mande pelo WhatsApp as medidas desejadas e fotos e vídeos do local da piscina. Com isso enviamos a proposta com o cronograma da obra, sem compromisso.
Perguntas frequentes
Na Marks, a construção leva em média 45 dias úteis, tanto na piscina de vinil quanto na de alvenaria. O prazo de cada obra depende do tamanho, do terreno, do acesso e do clima.
Não necessariamente. Na Marks, as duas levam em média 45 dias úteis. As vantagens do vinil são outras: investimento menor, toque macio, muitas estampas e renovação fácil.
Chuva na fase de escavação e estrutura, terreno com rocha ou água, acesso difícil para máquinas e mudanças no projeto depois do início da obra.
A troca de vinil de uma piscina pronta leva de 15 a 20 dias úteis.
Quanto antes, melhor. 45 dias úteis equivalem a cerca de dois meses de calendário, sem contar feriados e chuva. Fechar o projeto com antecedência evita perder o começo do verão.
